洛河发电厂220千伏2771间隔检修技改顺利完工
时间:2015-06-28 00:00来源: 作者:老网站
洛河发电厂220千伏2771间隔检修技改顺利完工




【王舒娟淮南报道】6月23日下午,大唐淮南洛河发电厂22万升压站2771间隔检修技改工作顺利完工,这将为迎峰度夏期间22万升压站运行安全、电力稳定外送提供有力保障。

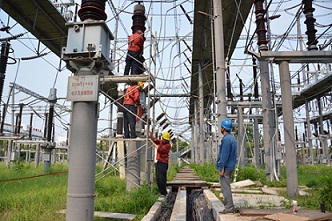

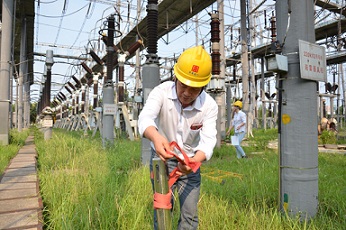

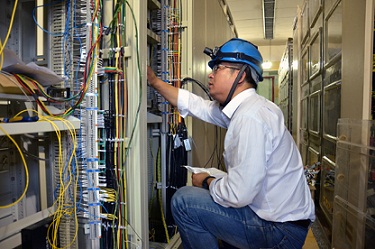

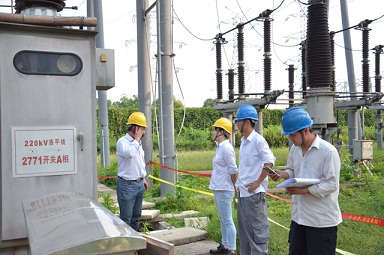

为满足电网调度升压站母差保护双重化的需求,该厂于6月15日全面启动了2771间隔技改工作,实施了2771线路保护更换、CT(电流互感器)更换、线路CVT(电容式电流互感器)、2771开关闸刀检修、安装防污闪闪裙、清扫悬式瓷瓶和零值测试等技术改造工作。
一周多时间里,该厂严格执行项目“三措一案”,认真落实相关安全措施、技术措施等,相关责任部门和单位的各级管理人员深入现场,严把技术关、安全关,确保检修技改工作安全高效推进。考虑到沿淮地区天气复杂多变,该厂灵活安排露天升压站、室内改造项目的工作任务,参战的电气检修分公司系统保护等6个班组通力协作、加班加点,保障此项工作在有限的工期内顺利完成全部工作任务。
目前,该厂220千伏洛平2771线路保护更换调试顺利完成,线路恢复正常运行。 - 上一篇:祁南煤矿基层科区用上了安全掌中宝
